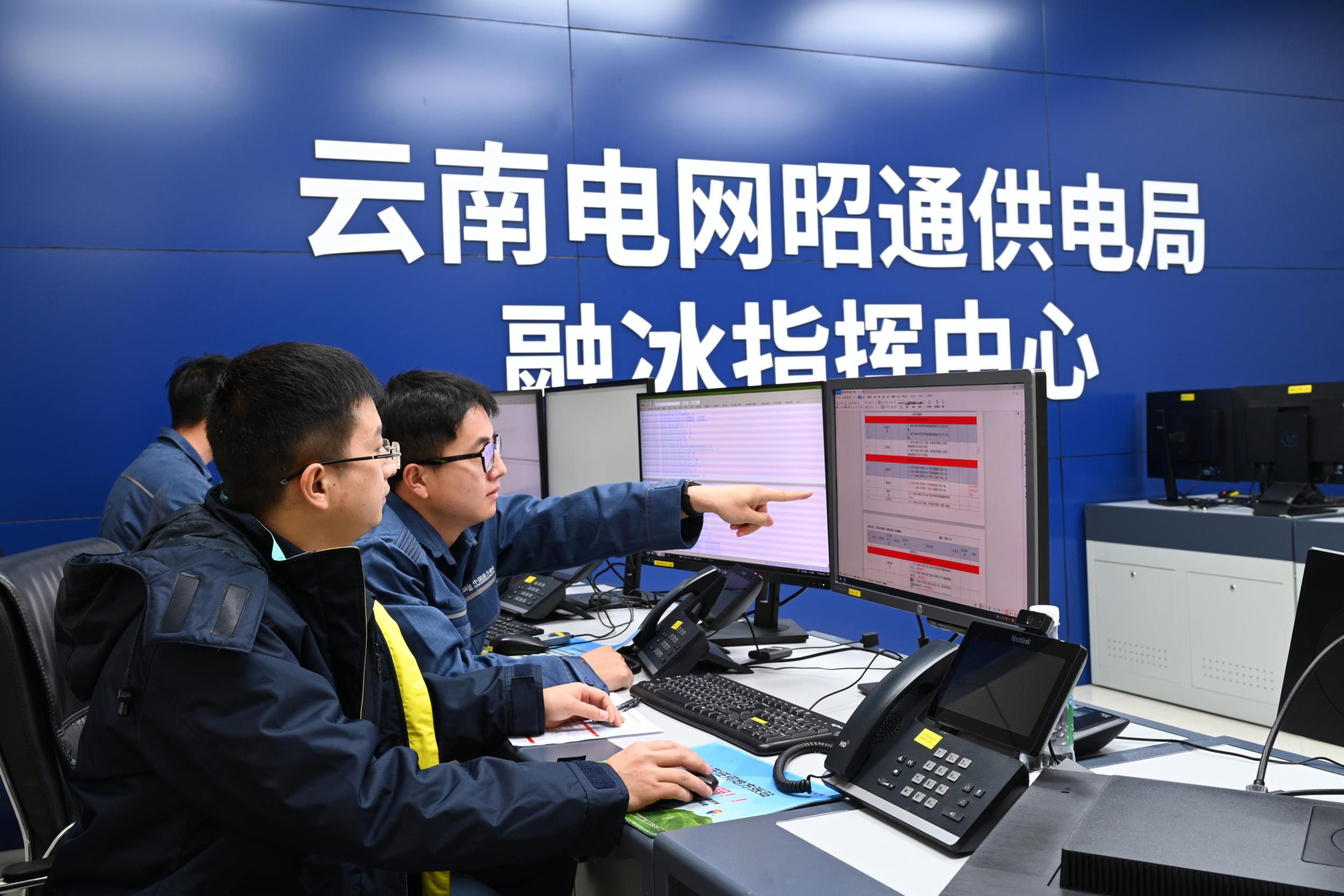

入冬以来,南方电网云南昭通供电局锚定大电网安全、高效直流融冰、群众温暖过冬等重点,成立融冰调度指挥中心工作专班,提前谋划部署,多维度协同发力,切实筑牢今冬明春防冰抗冰防线,全力保障电网安全稳定运行、群众温暖过冬。

为打好防冰抗冰主动仗,昭通供电局提前安排部署电网抗冰加固、地线绝缘化改造等64项重点任务,针对99条可融冰线路制定风险管控“一线一方案”,为防冰抗冰工作提供精准指引。目前,已建成9套固定式、1套移动式、2套配网交流在线融冰装置,其中9套固定式融冰装置、75条线路具备程序化融冰功能,为快速融冰提供了坚实的技术支撑。

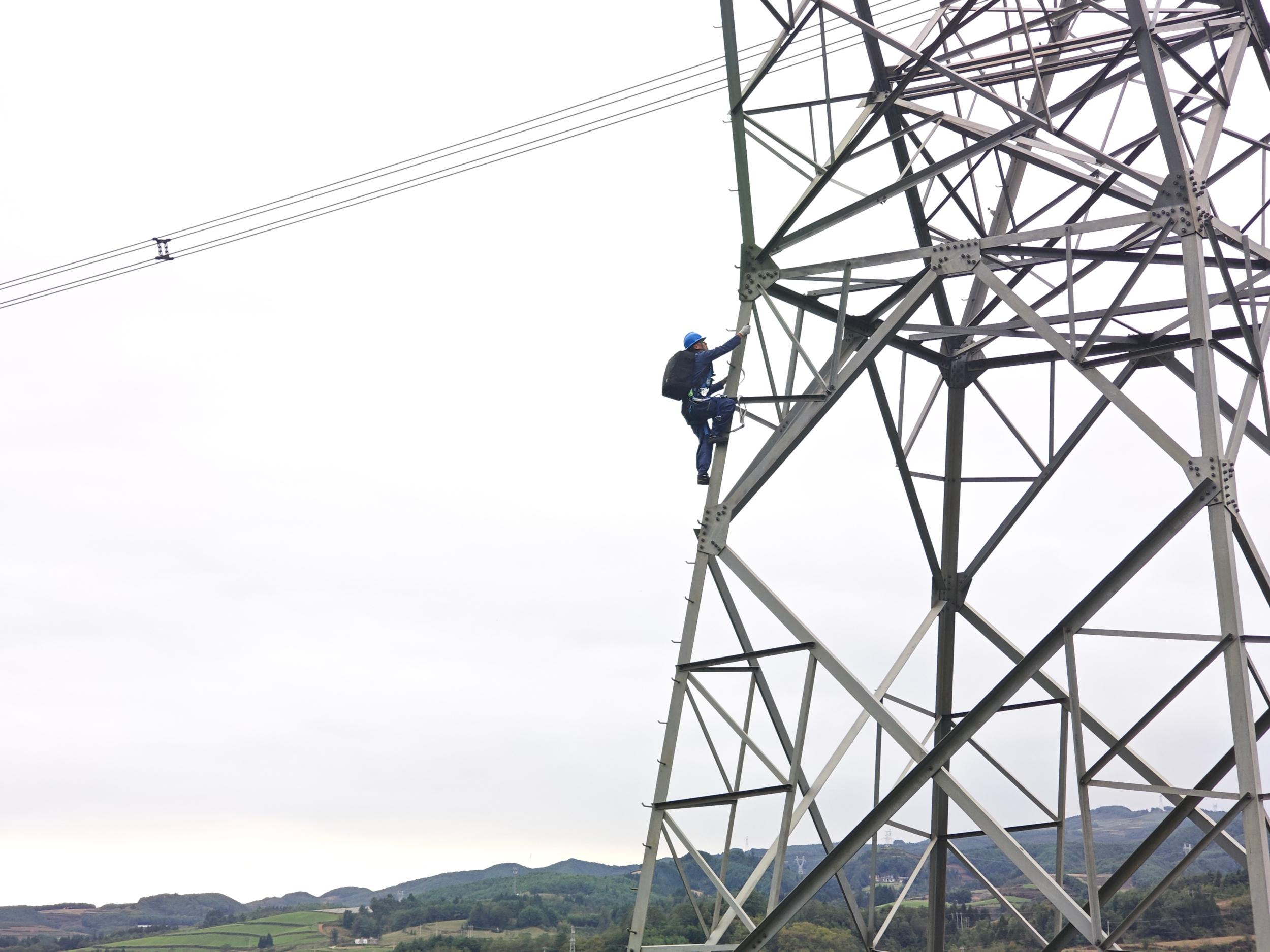

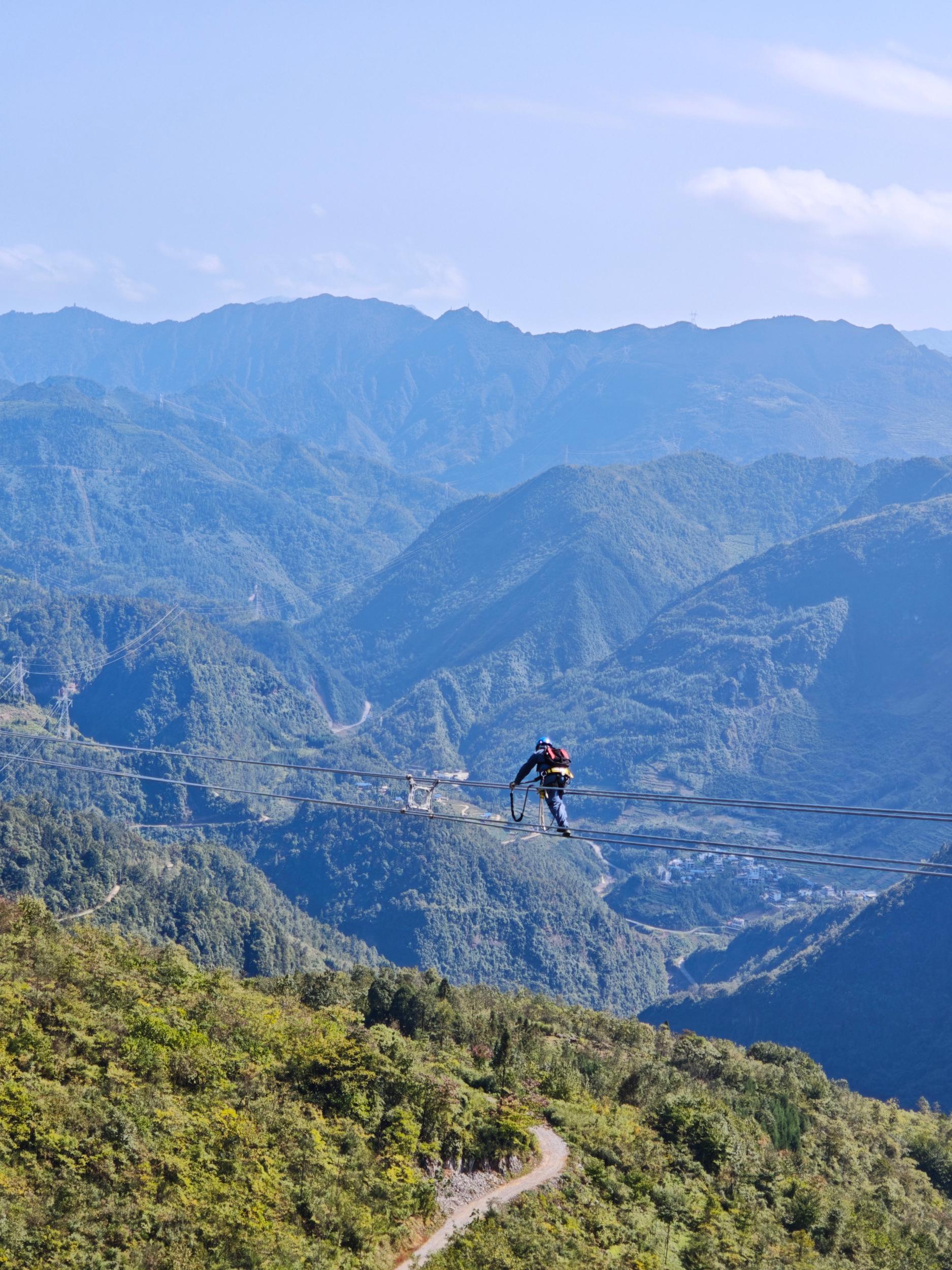

在防冰抗冰能力建设上,昭通供电局开展观冰人员技能培训,组织开展覆冰信息报送演练,238条输配电线路完成抗冰加固,60条输电线路具备地线融冰条件,220千伏及以上中、重冰区全部具备融冰能力,三级及以上电网风险由84项降至16项,电网安全防线更加牢固。

为凝聚工作合力,昭通供电局与属地政府、气象、交通、应急等部门建立紧密协同机制,提前研判气象情况,一旦接到气象预警,迅速开展融冰工作。同时,印发防冰工作方案,成立工作专班,明确工作任务,目前已组建40支应急队伍共1762人。
在应急物资方面,昭通供电局已储备变压器76台、电杆985基、导线1000千米,随时做好应急抢修准备。在设备运维方面,对381条中、重冰区设备进行特巡消缺,结合三维建模数据识别并彻底清理树障风险11.9万起。

针对可能出现的电网过载问题,昭通供电局提前接入3台移动主变、5辆10千伏发电车,解决主网过载问题;接入2台移动配变、15套储能装置、45台低压电容器、4台低压调压器,解决配网重过载、低电压问题;储备了发电车、移动配变、轻质电杆等一批应急装备物资。
电网网架结构建设是防冰抗冰的基础。近年来,昭通电网网架结构持续优化,形成了以5座500千伏变电站为电源支撑,10座220千伏变电站为骨干网架的坚强主网结构,中压线路联络率达89.78%、可转供电率85.69%、配电自动化有效覆盖率100%,电网供电可靠性显著增强。
